Avances Semanas 5 y 6

Tareas realizadas:

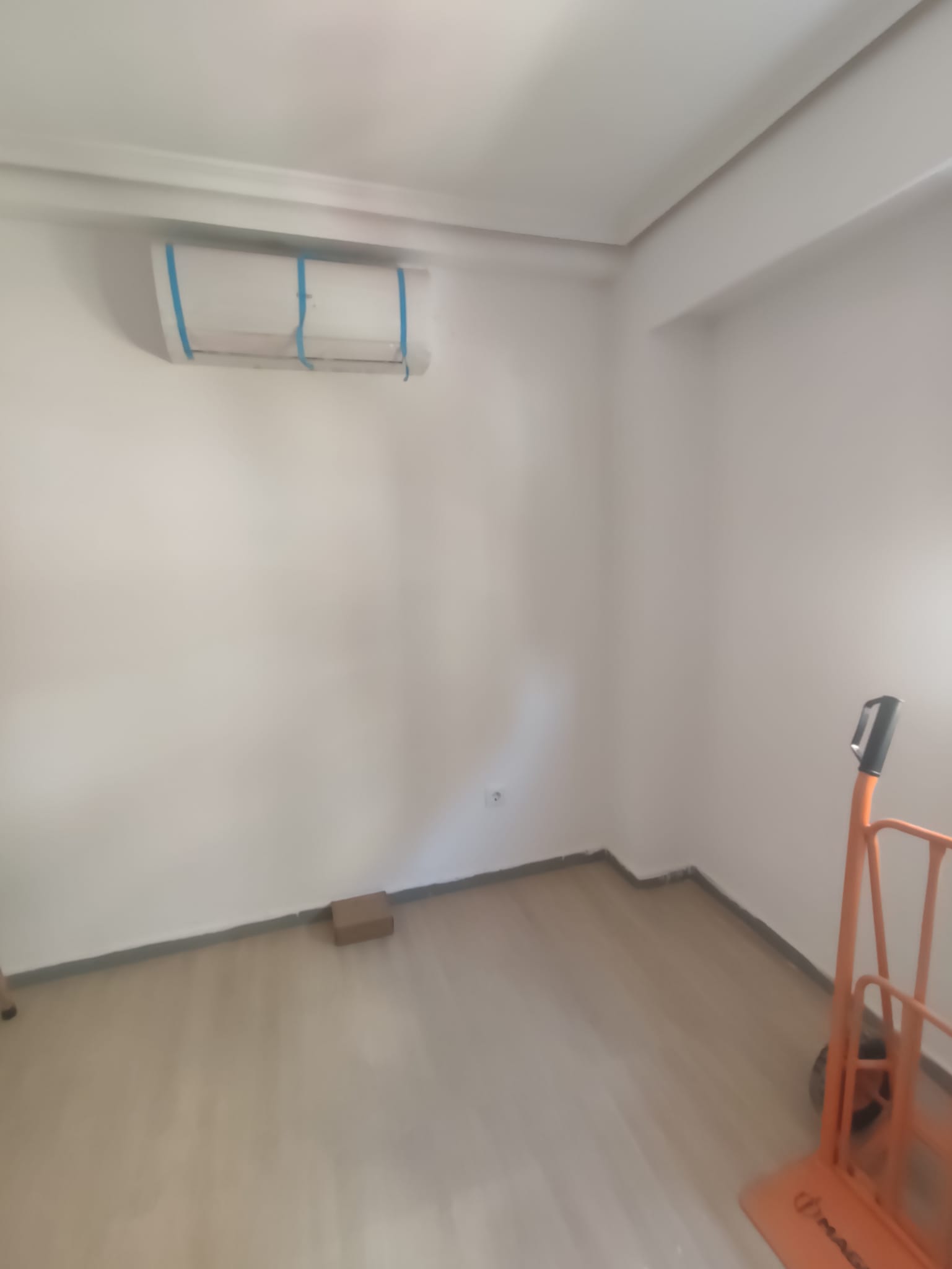

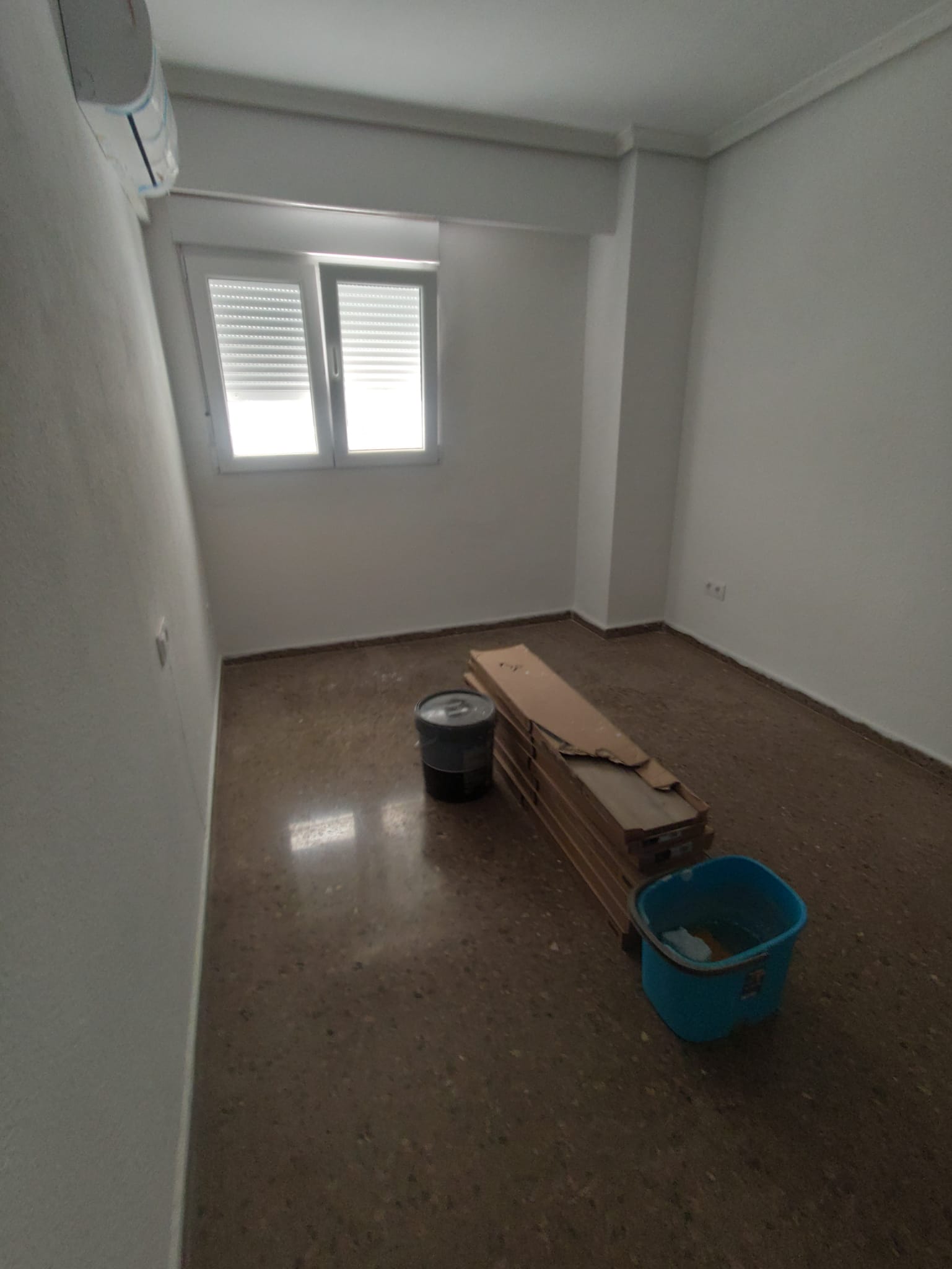

- Finalizada la instalación de los equipos de climatización

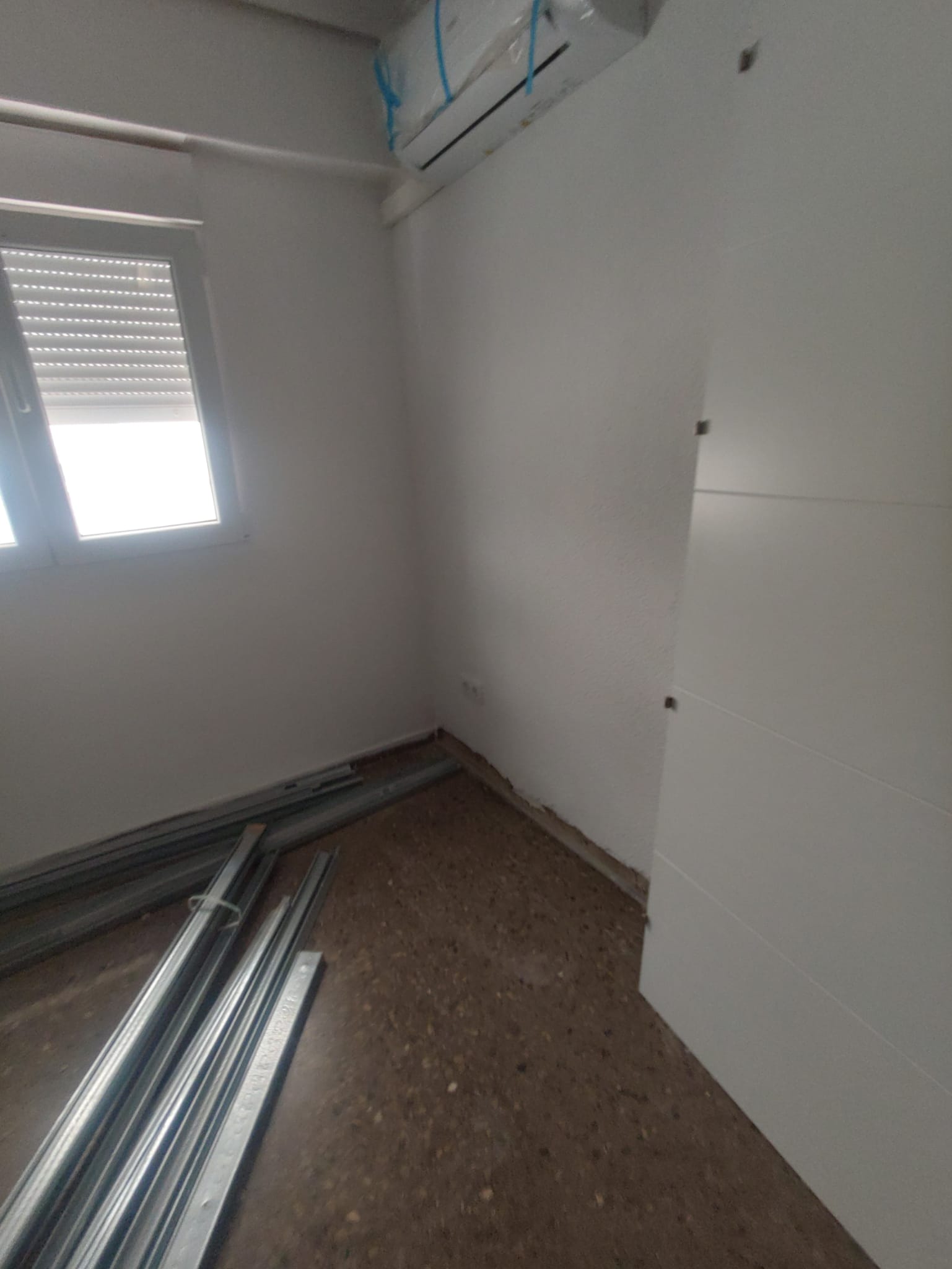

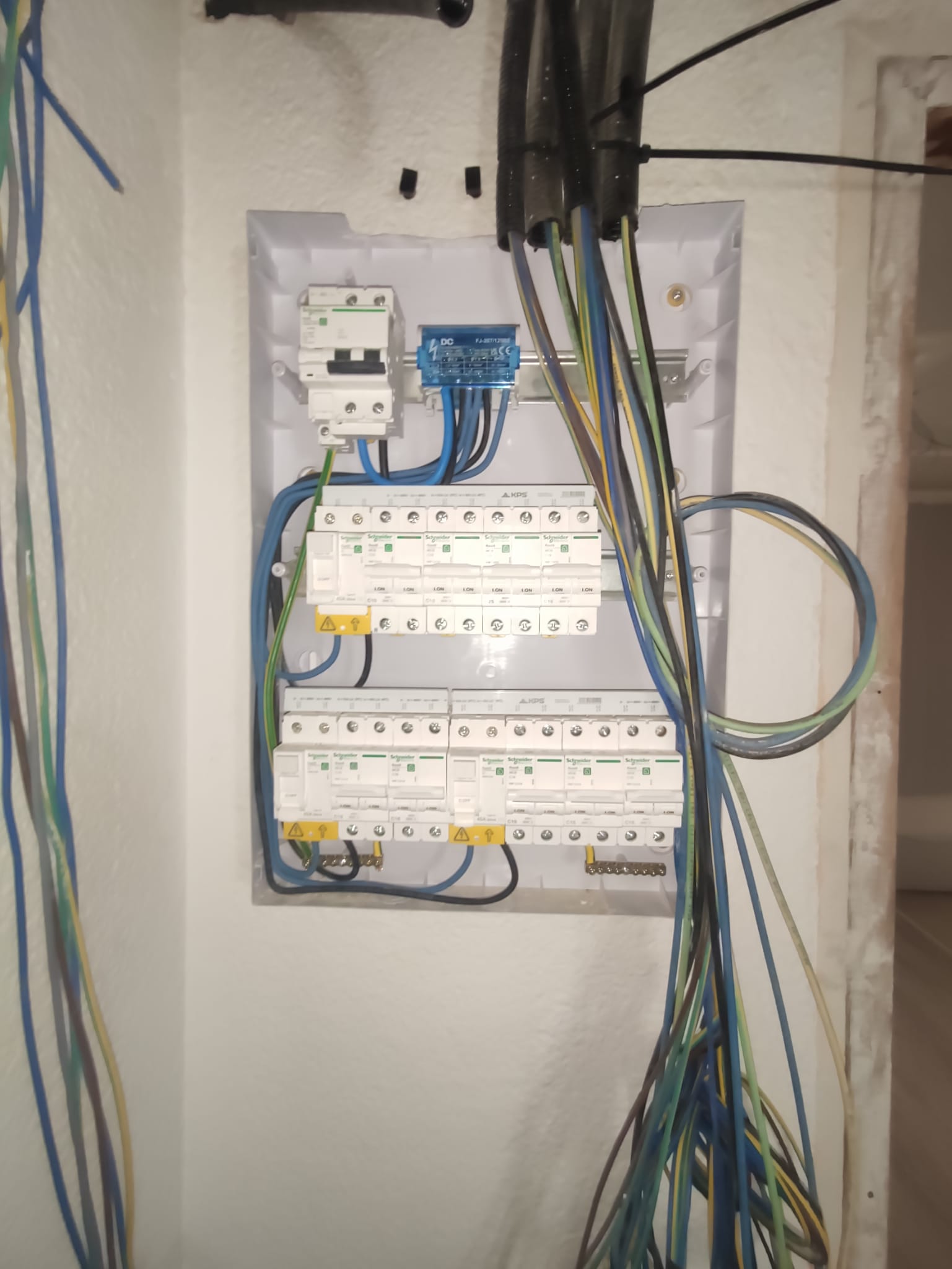

- Continuamos con la instalación eléctrica. En estos momentos se encuentra ya al 90% con previsión de finalización para el martes 30 de junio

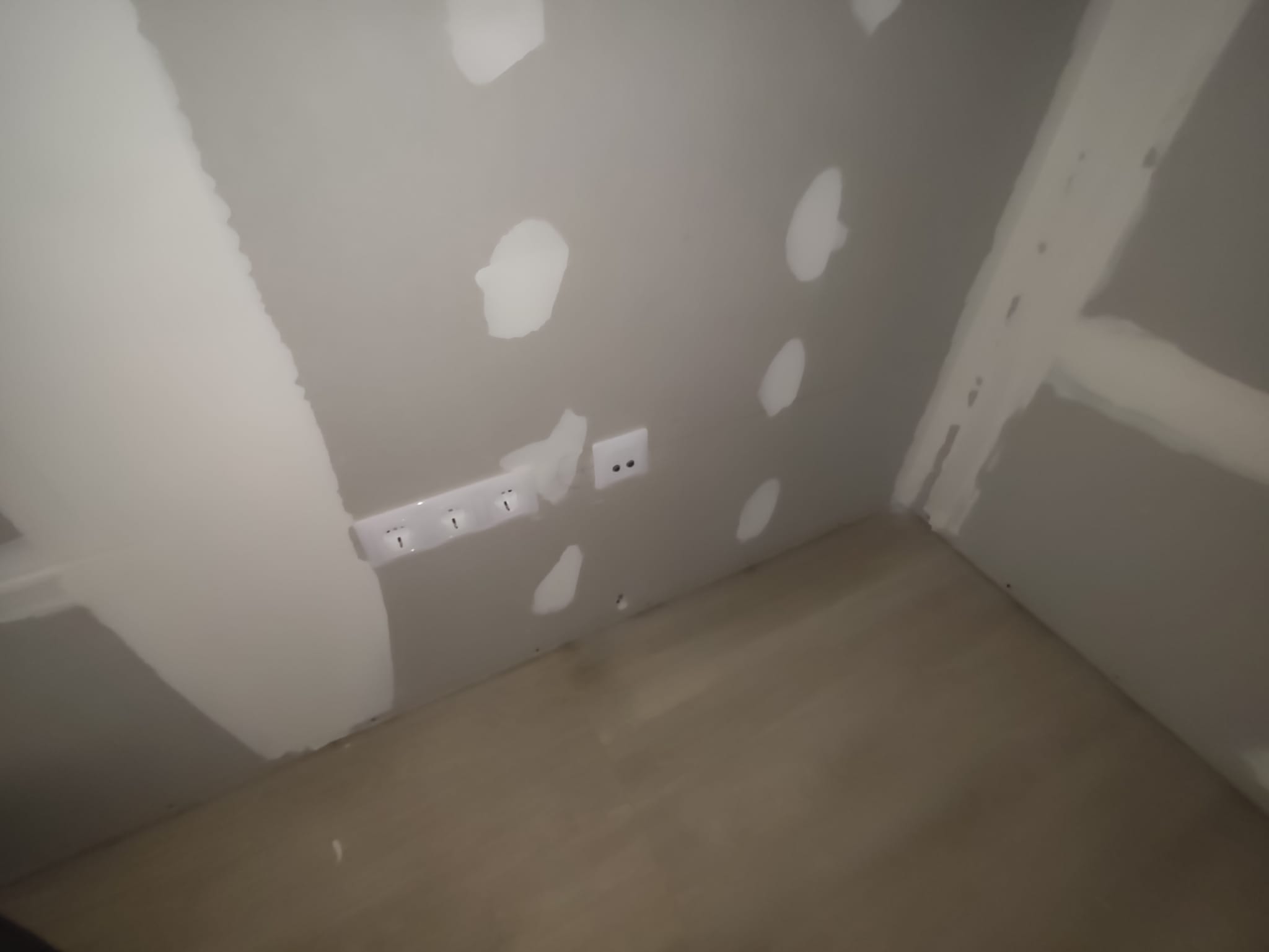

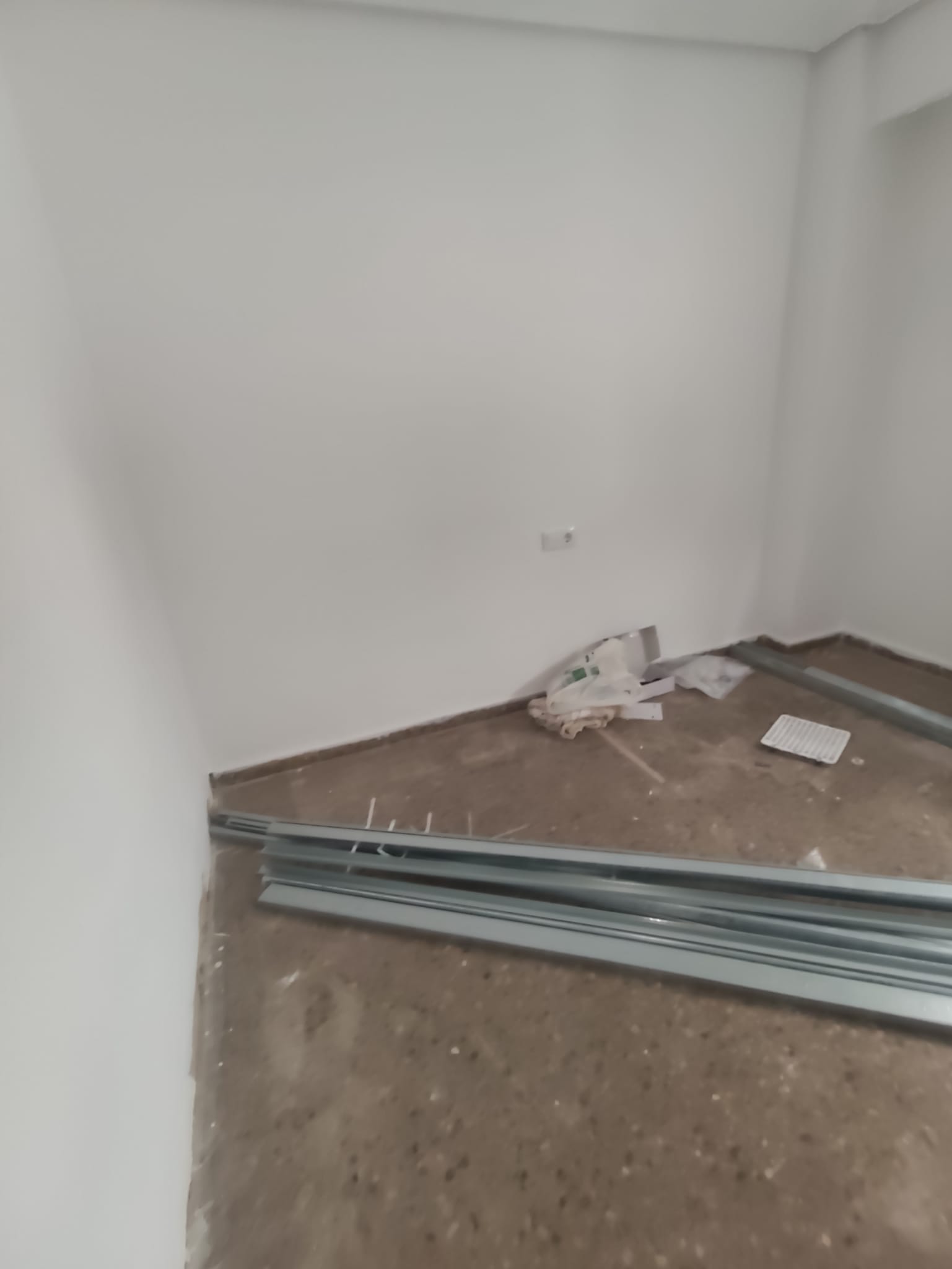

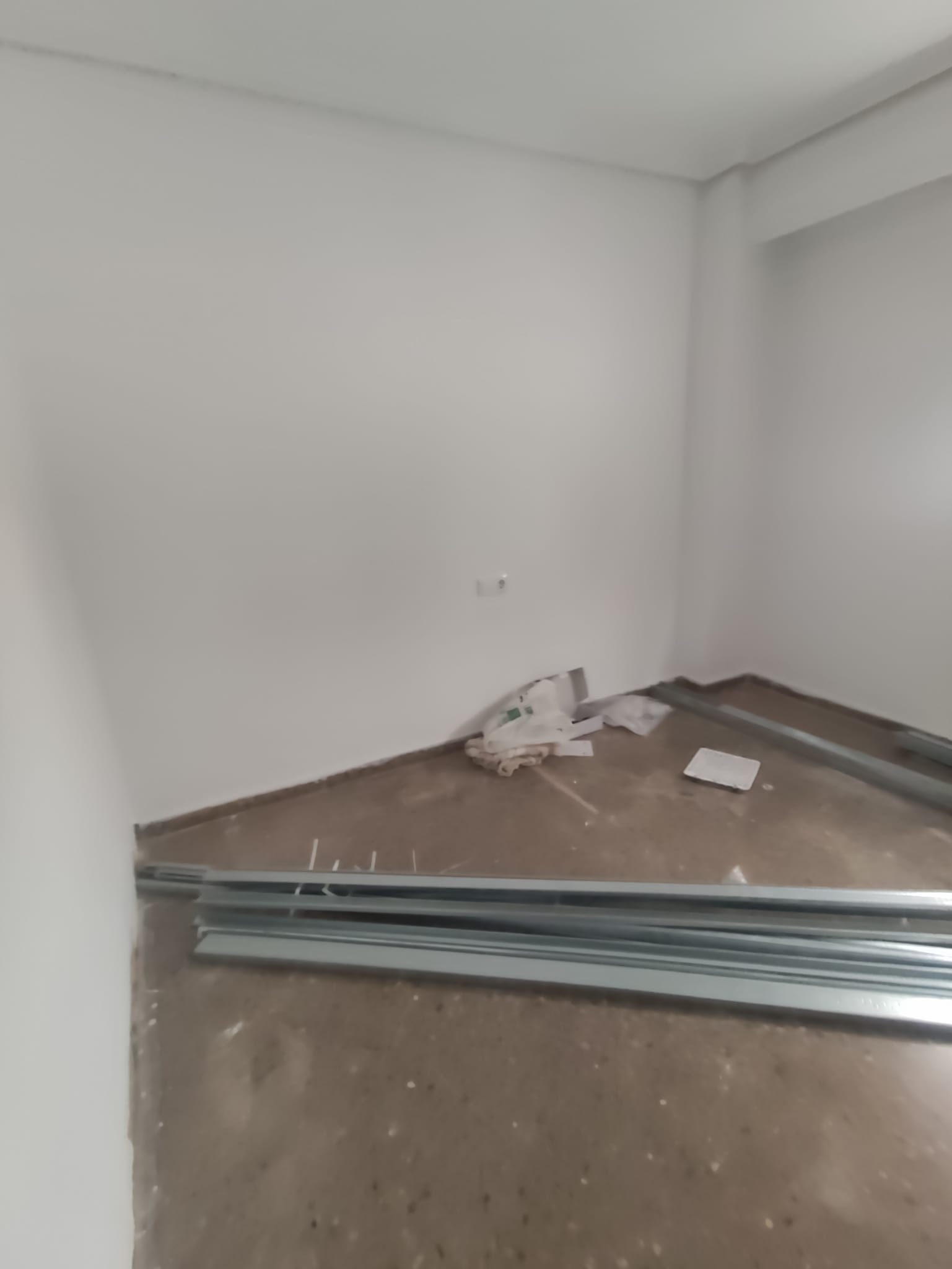

- Se han levantado las paredes de la habitación 5

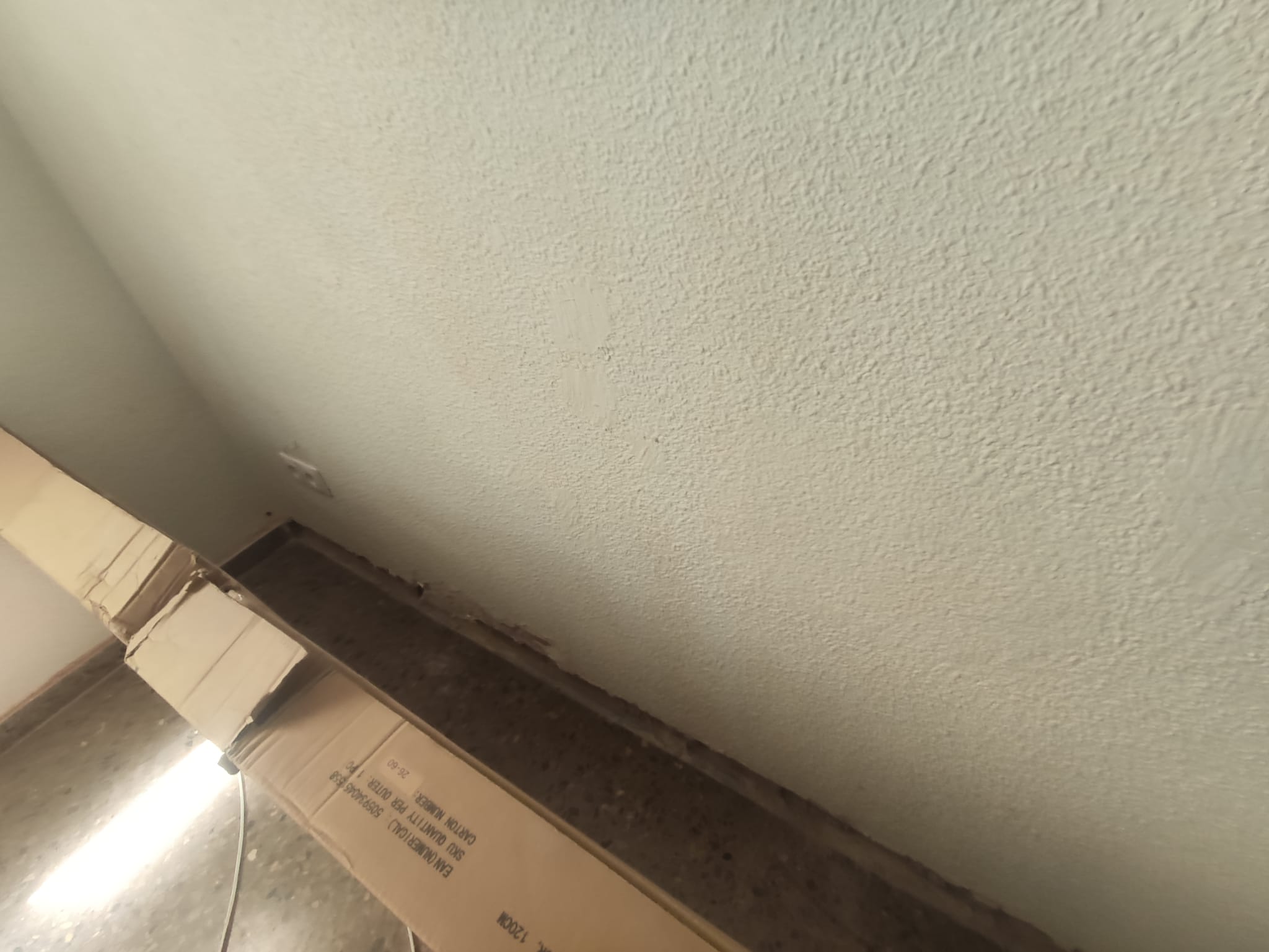

- Se han colocado los techos de la habitación, del comedor y de la entrada.

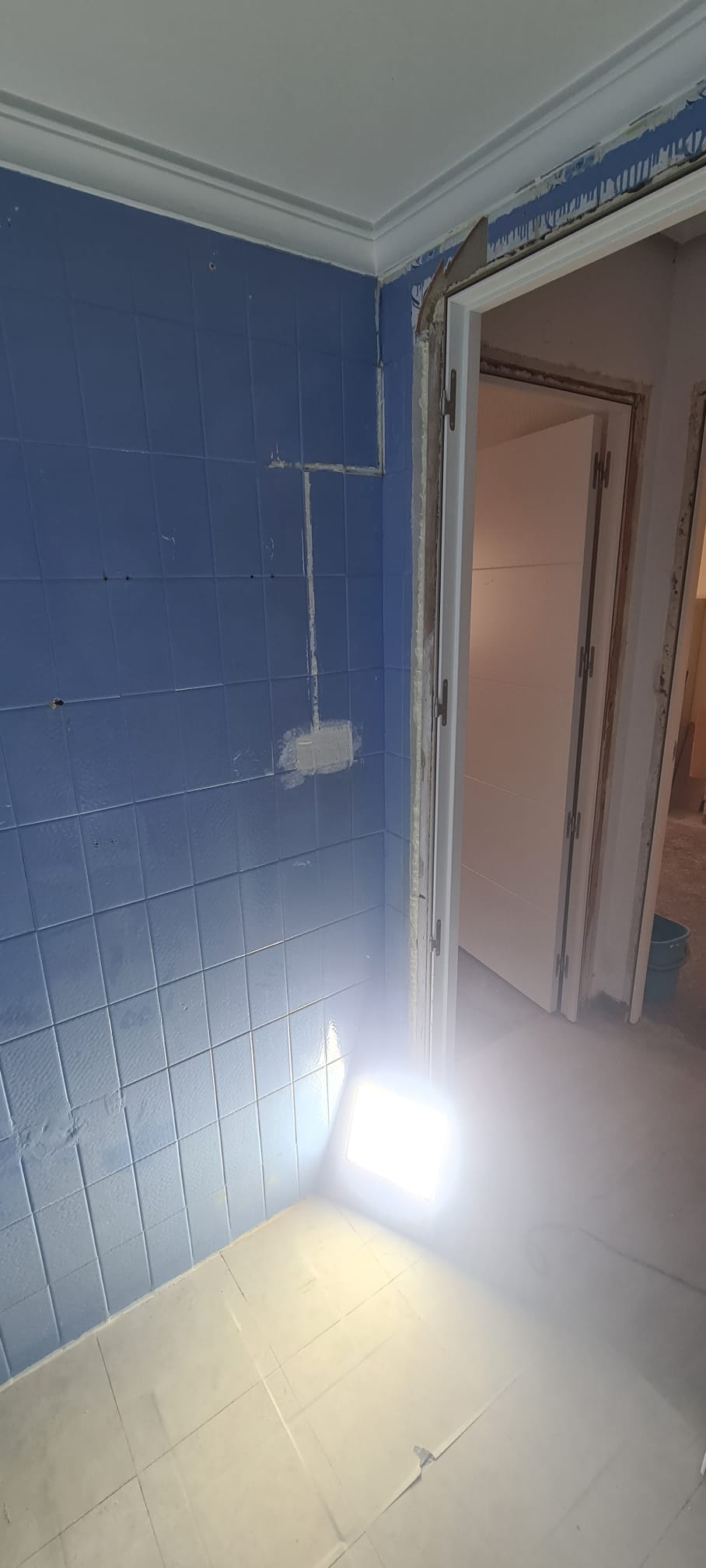

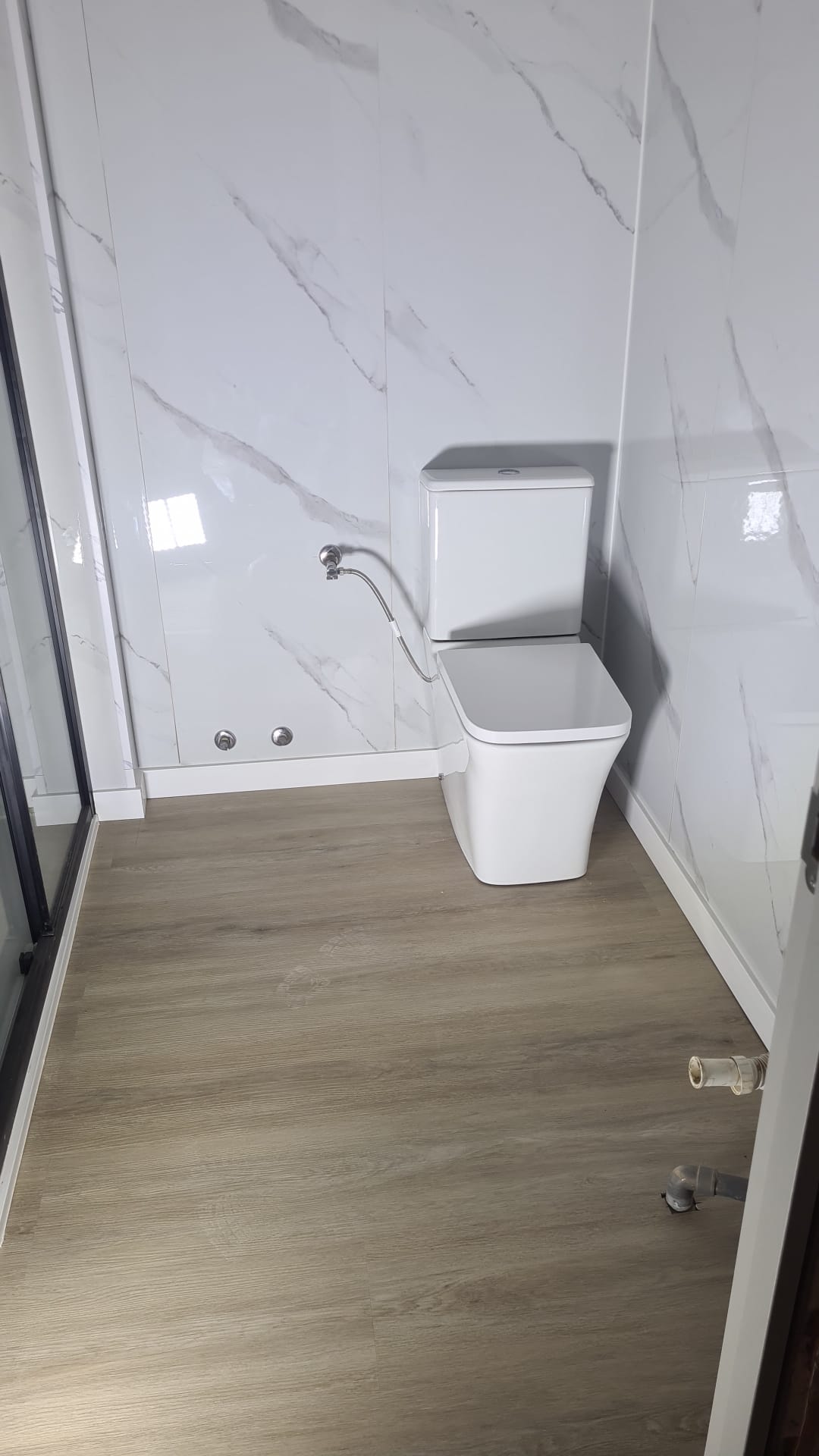

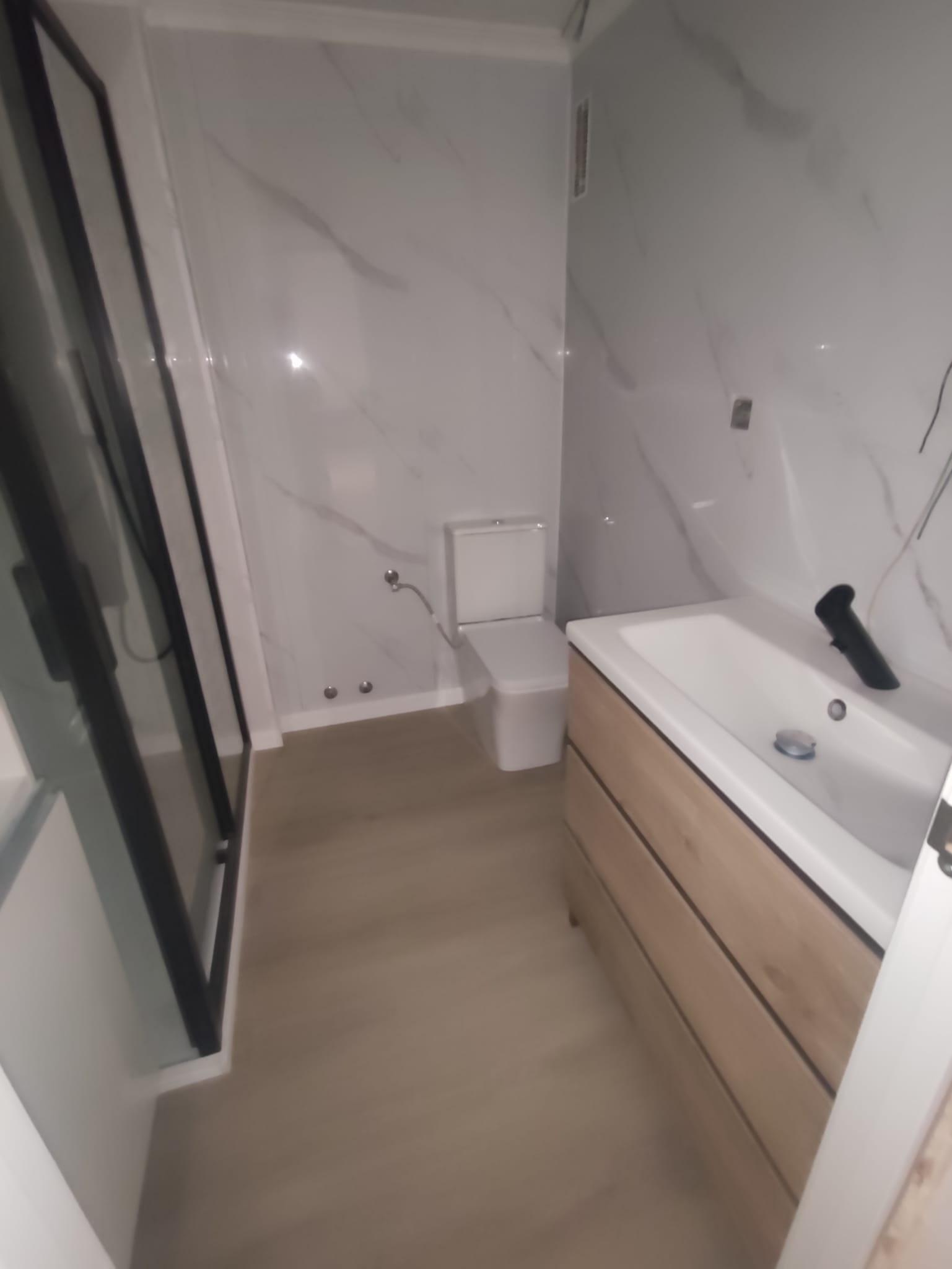

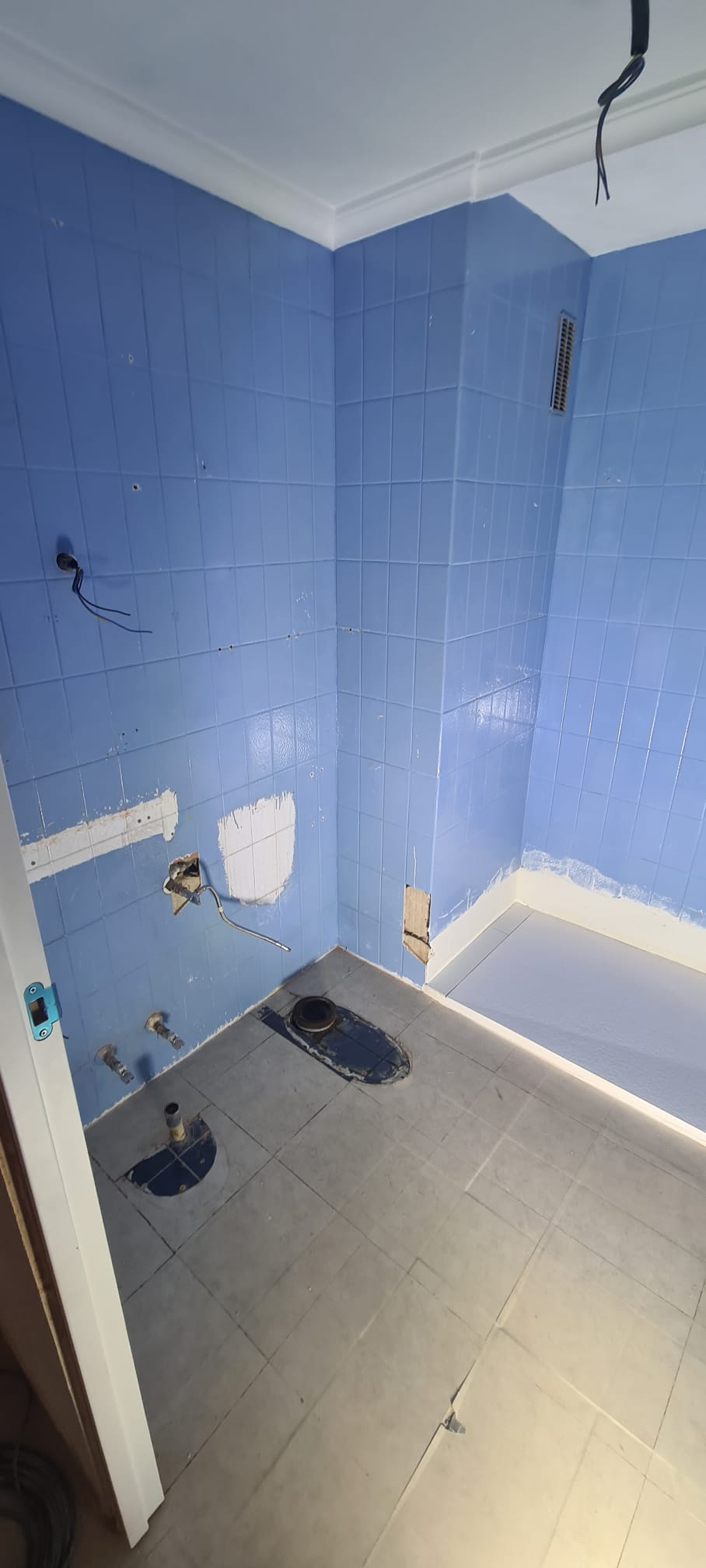

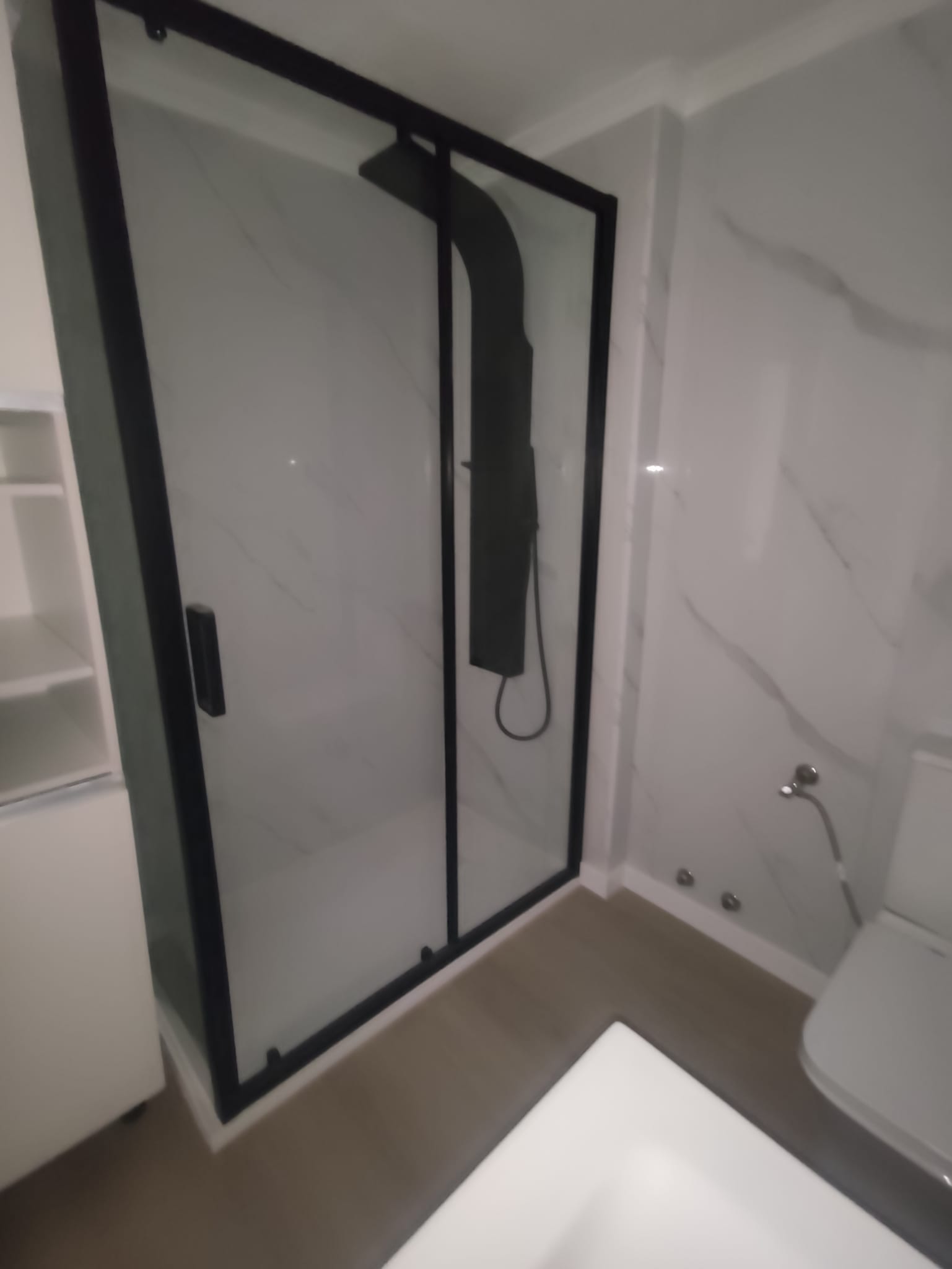

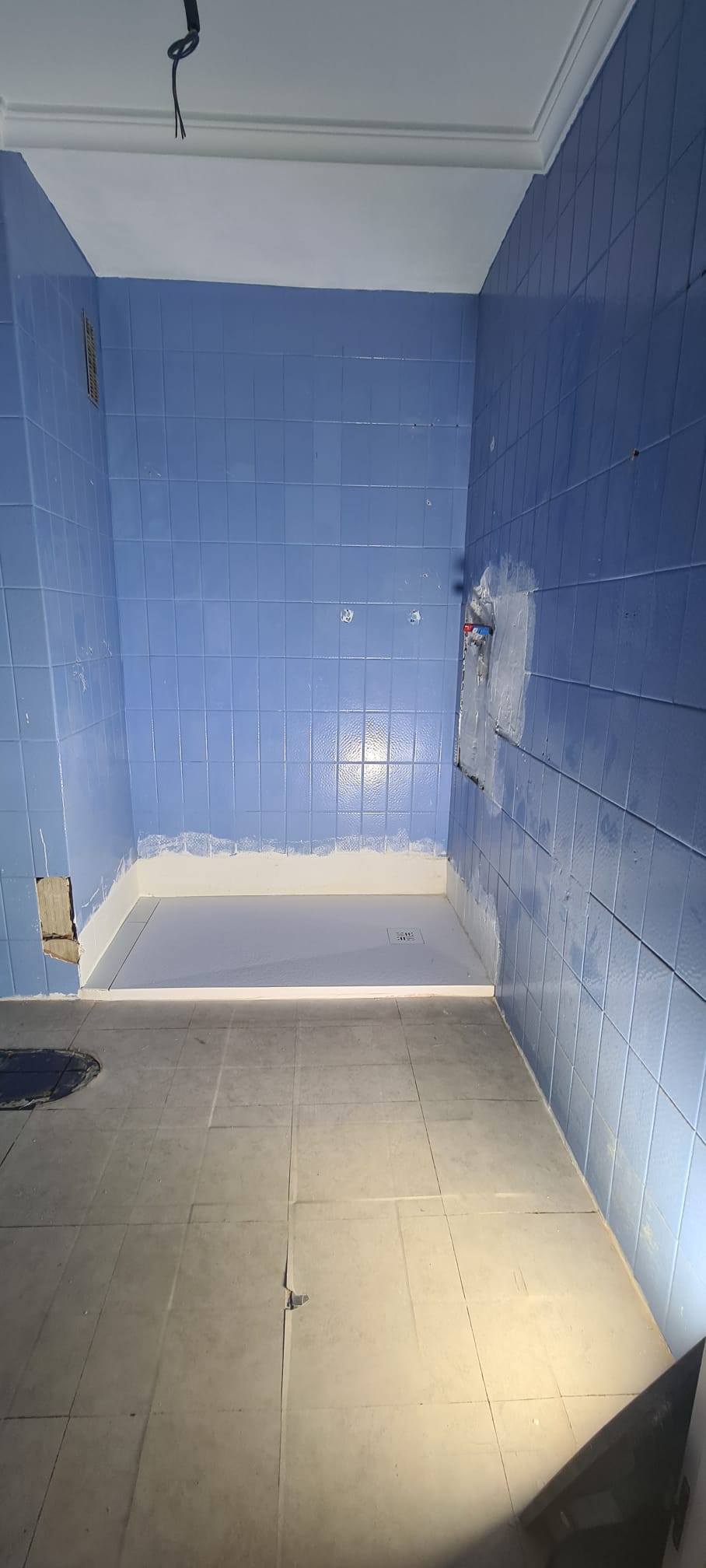

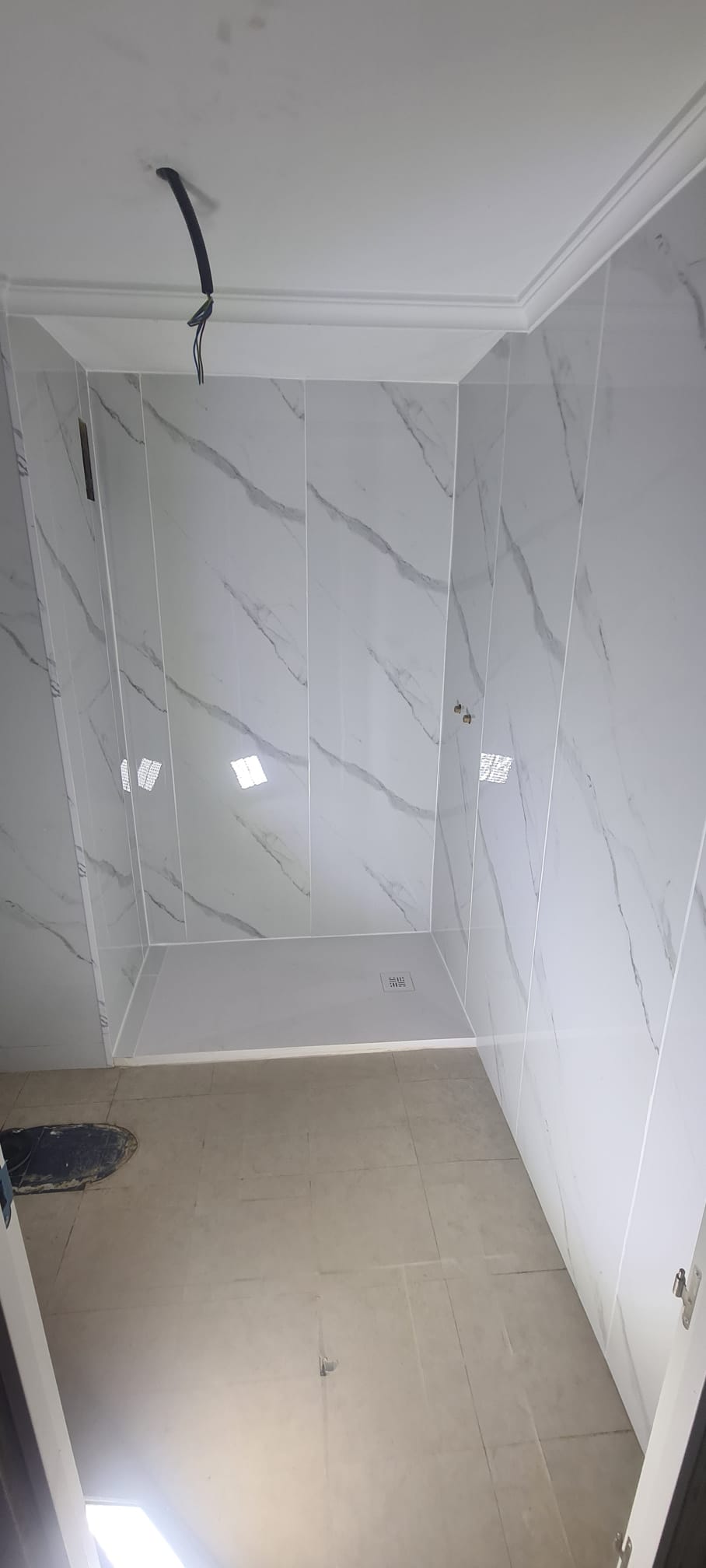

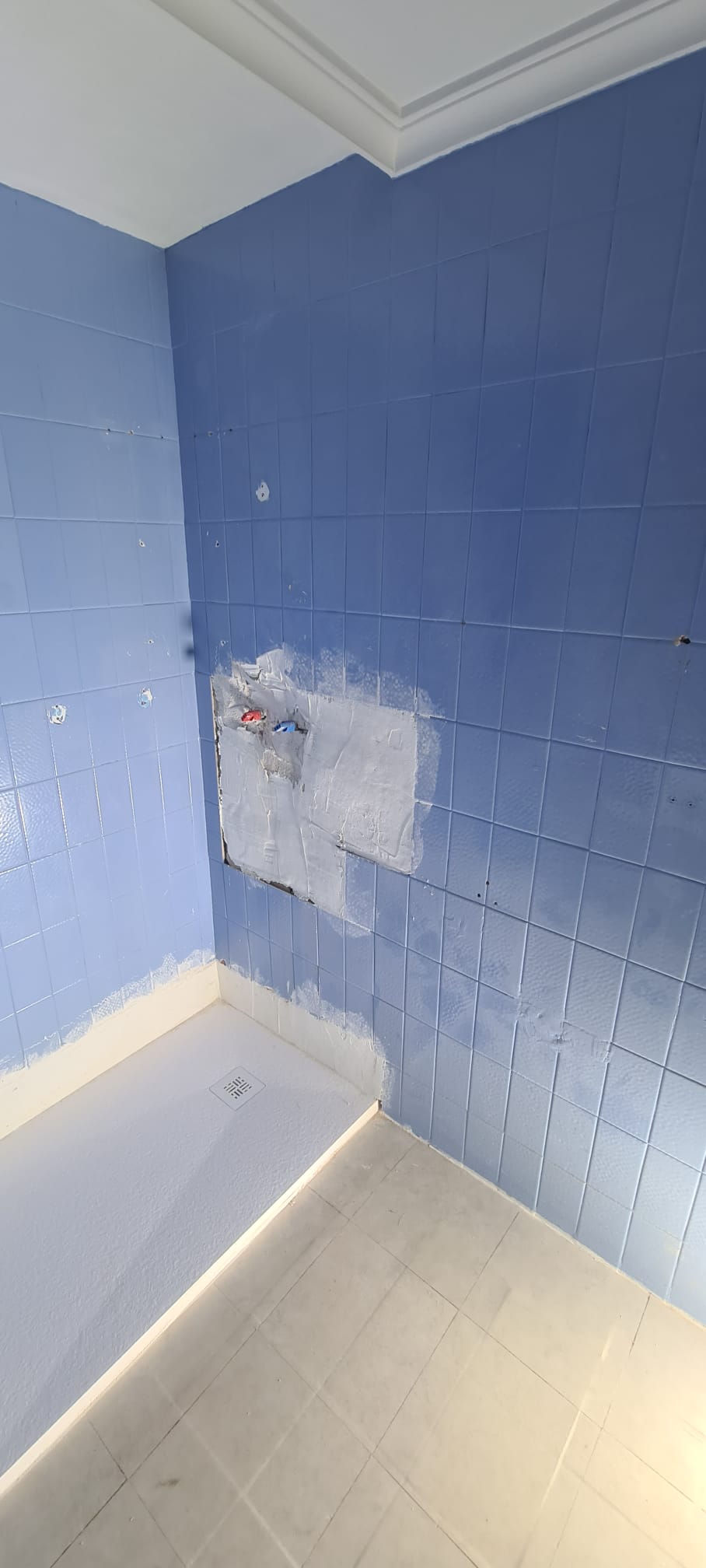

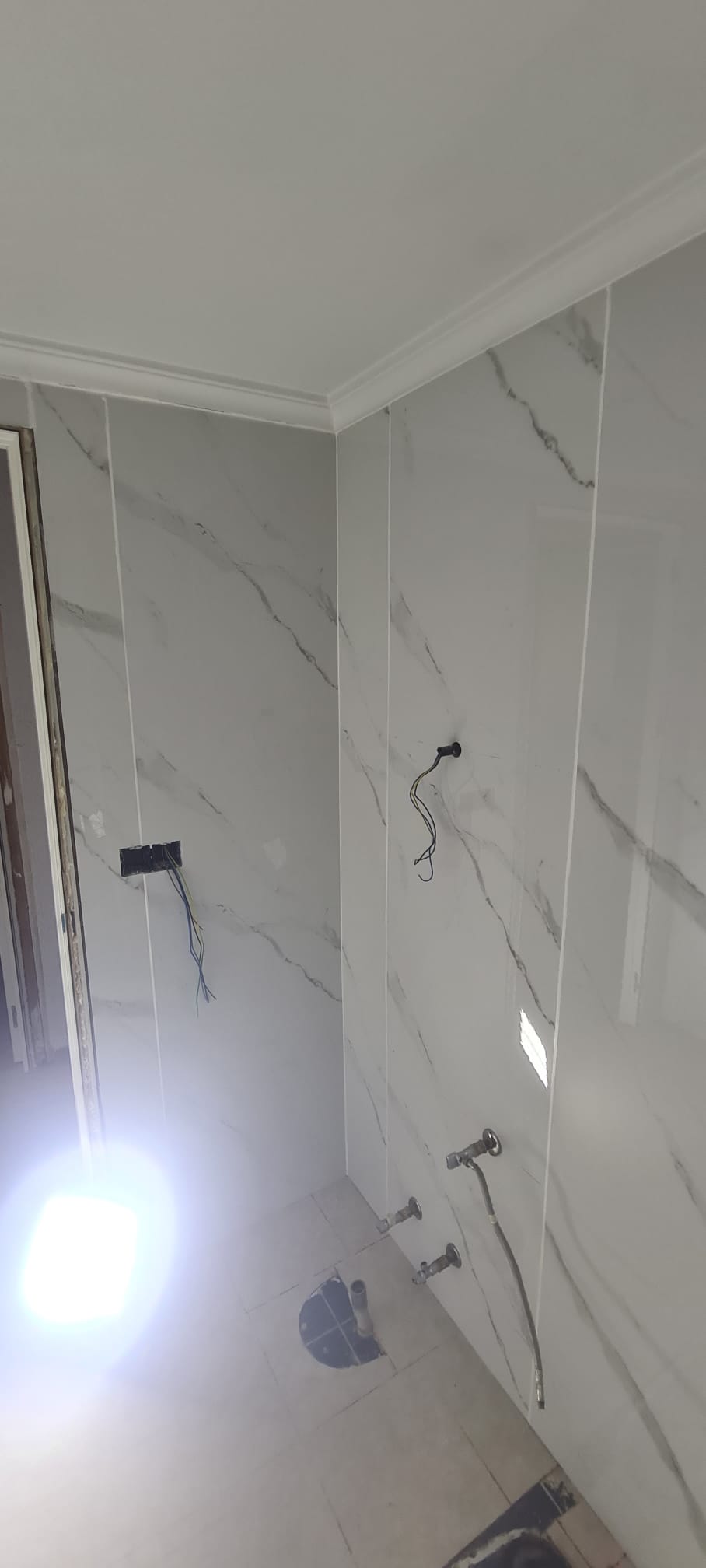

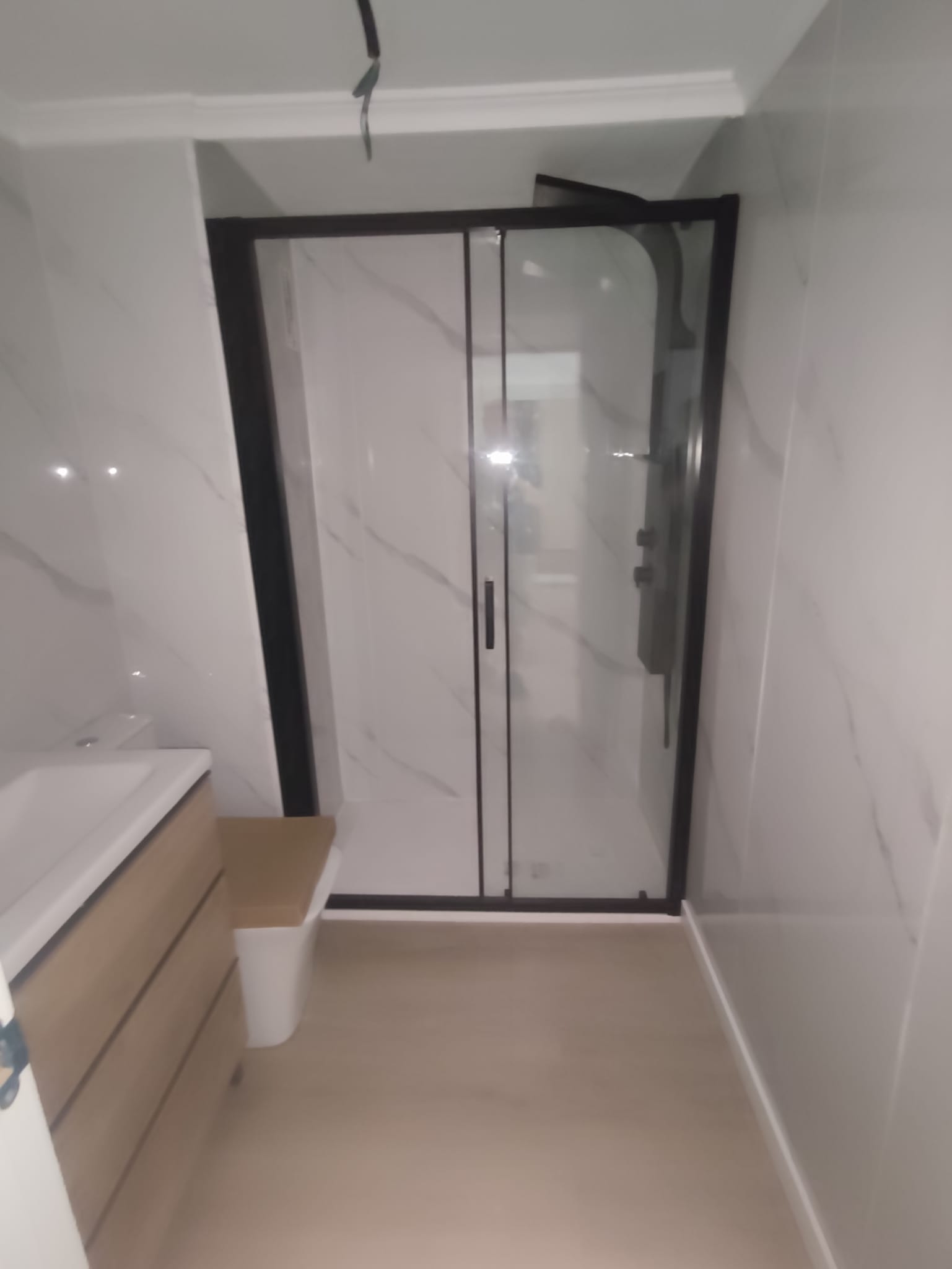

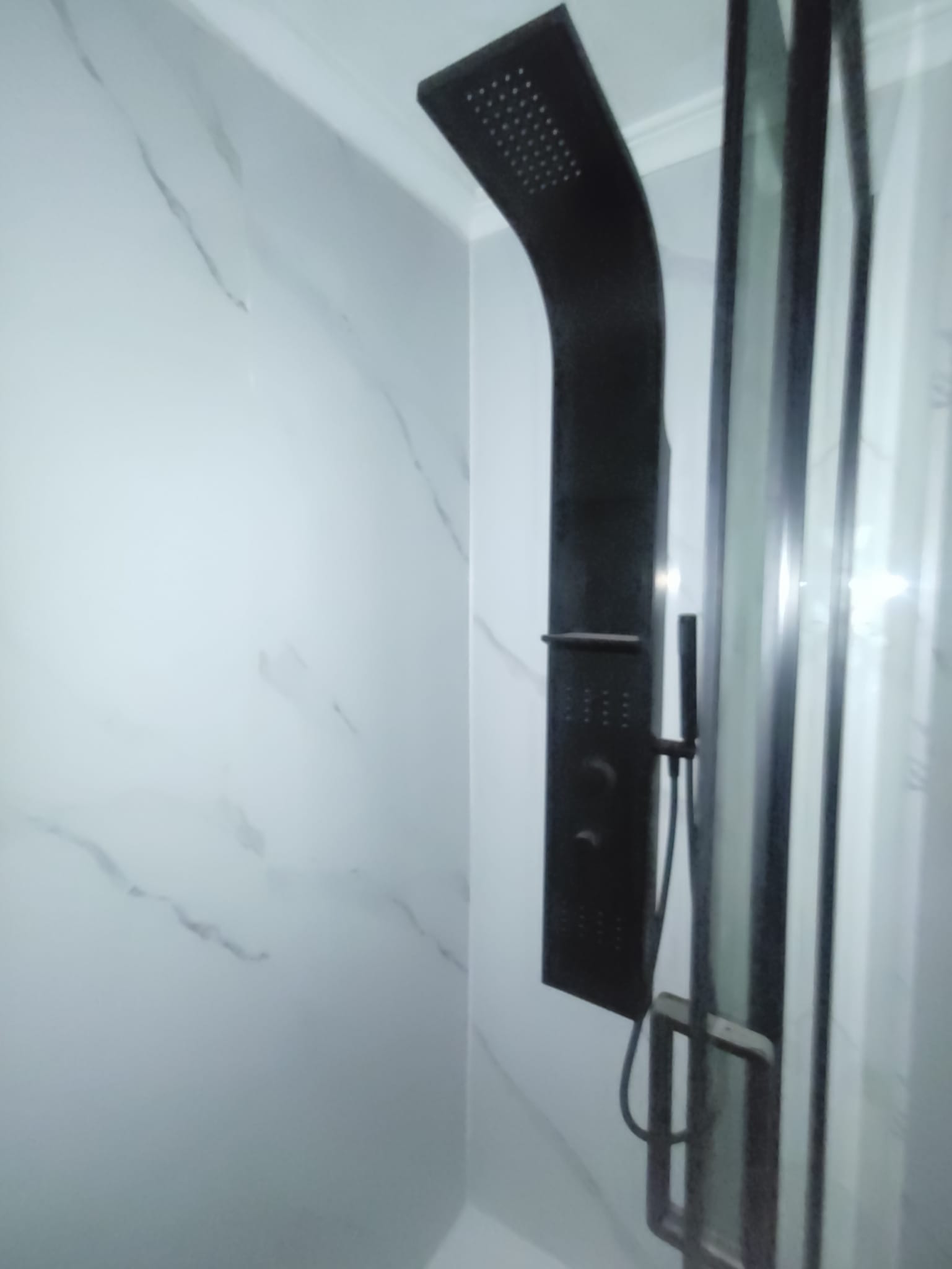

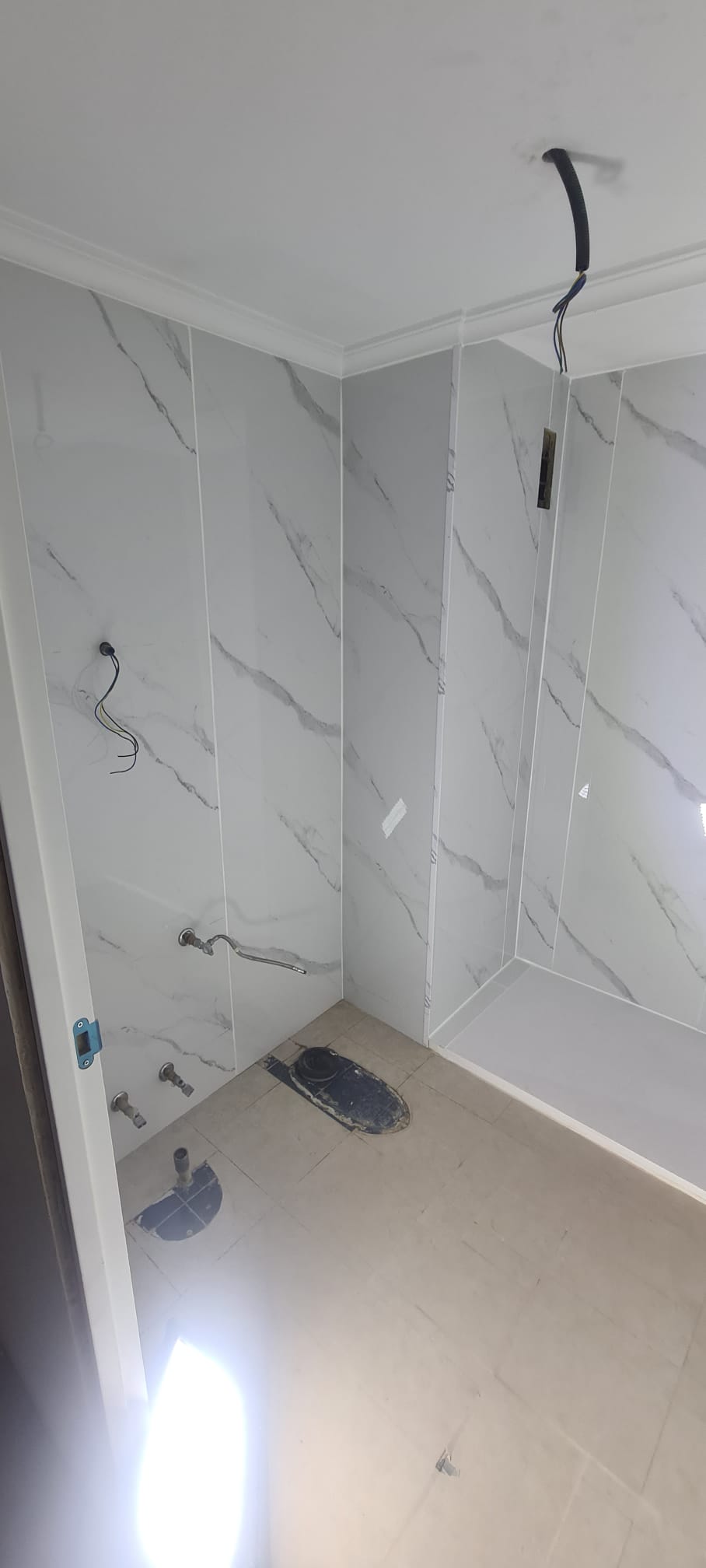

- Se ha finalizado la remodelación de los baños quedando por hacer algunos detalles. Veréis que ha habido alguna desviación con respecto a la propuesta inicial de remodelación de los baños.

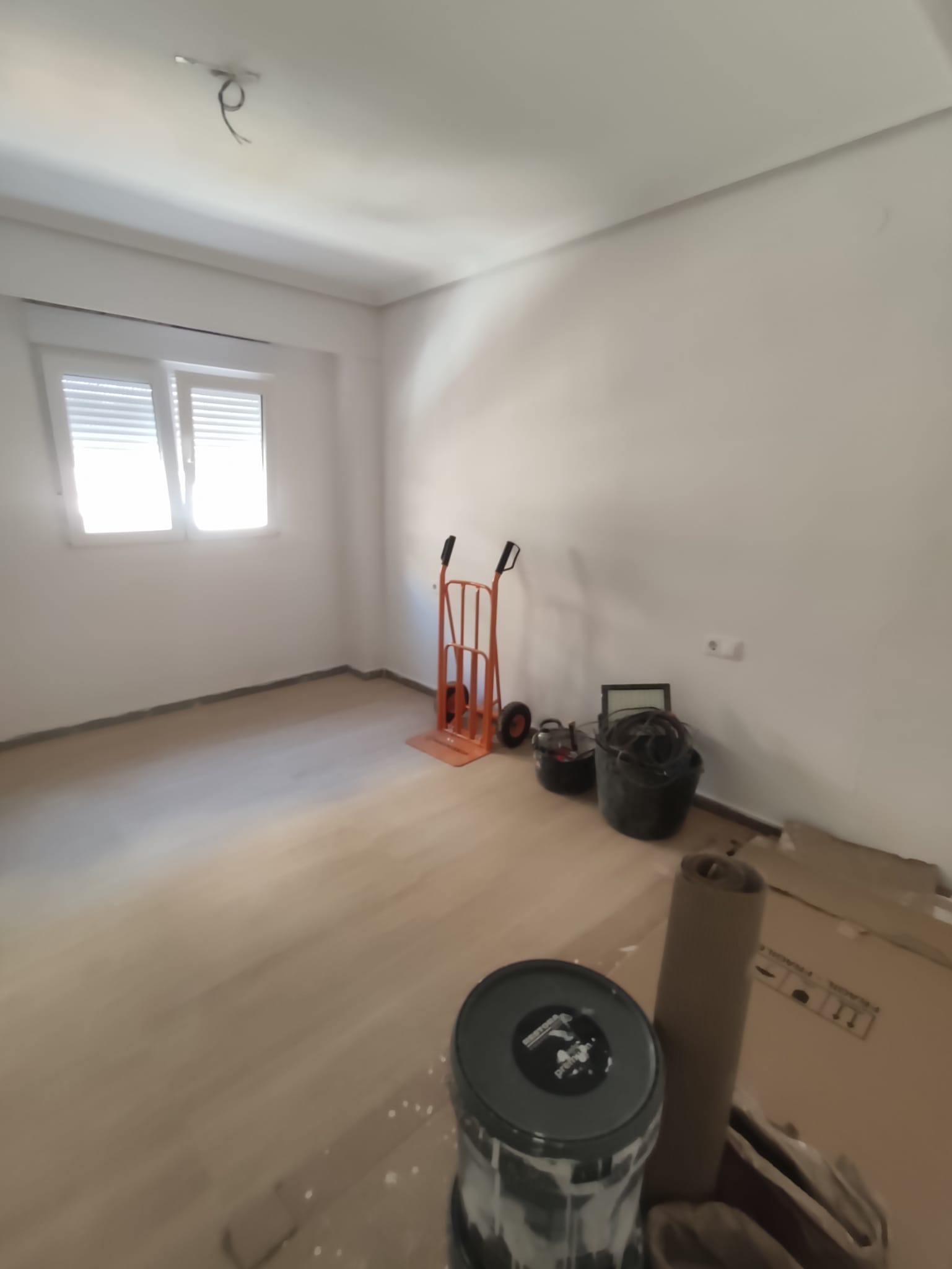

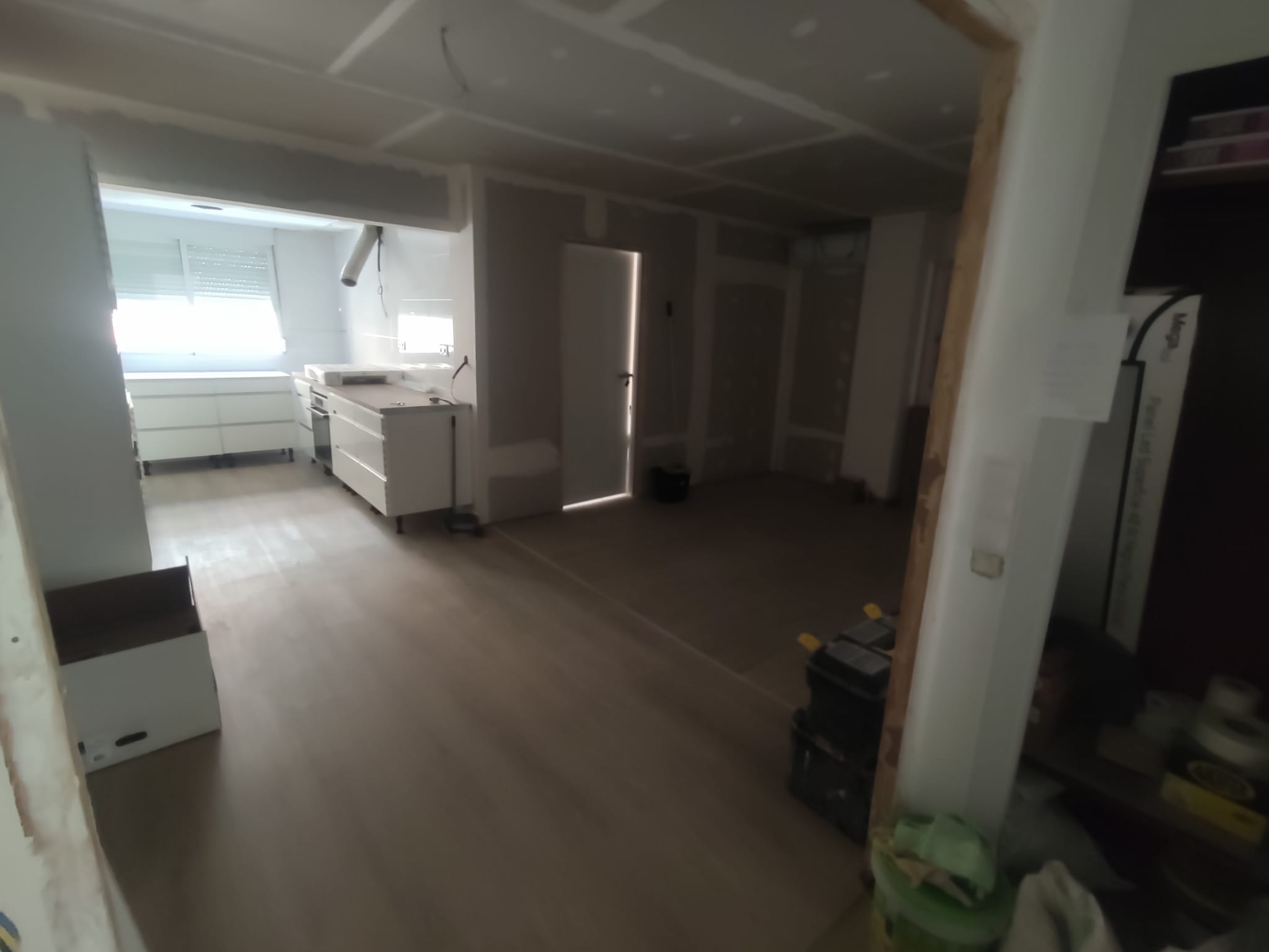

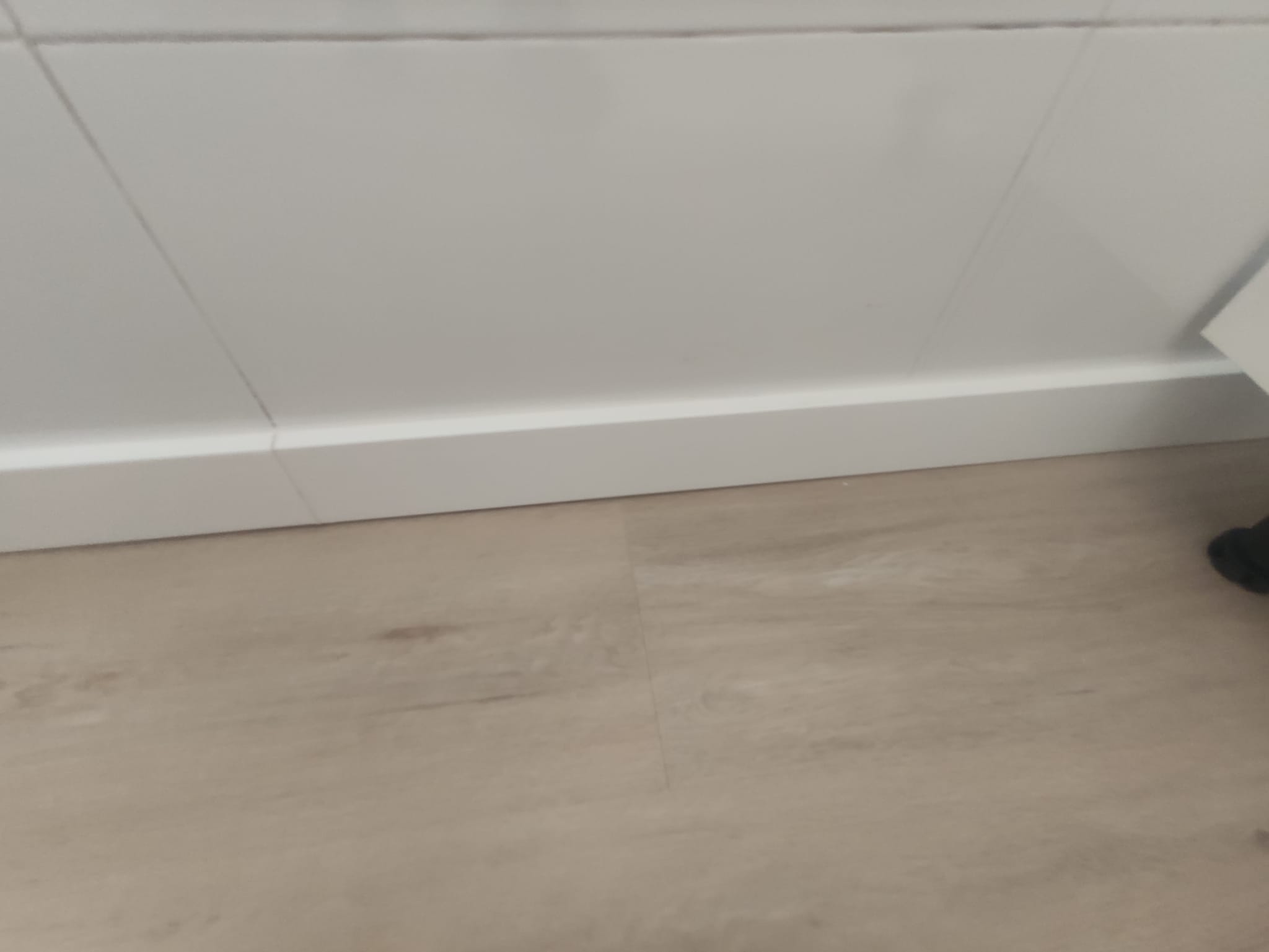

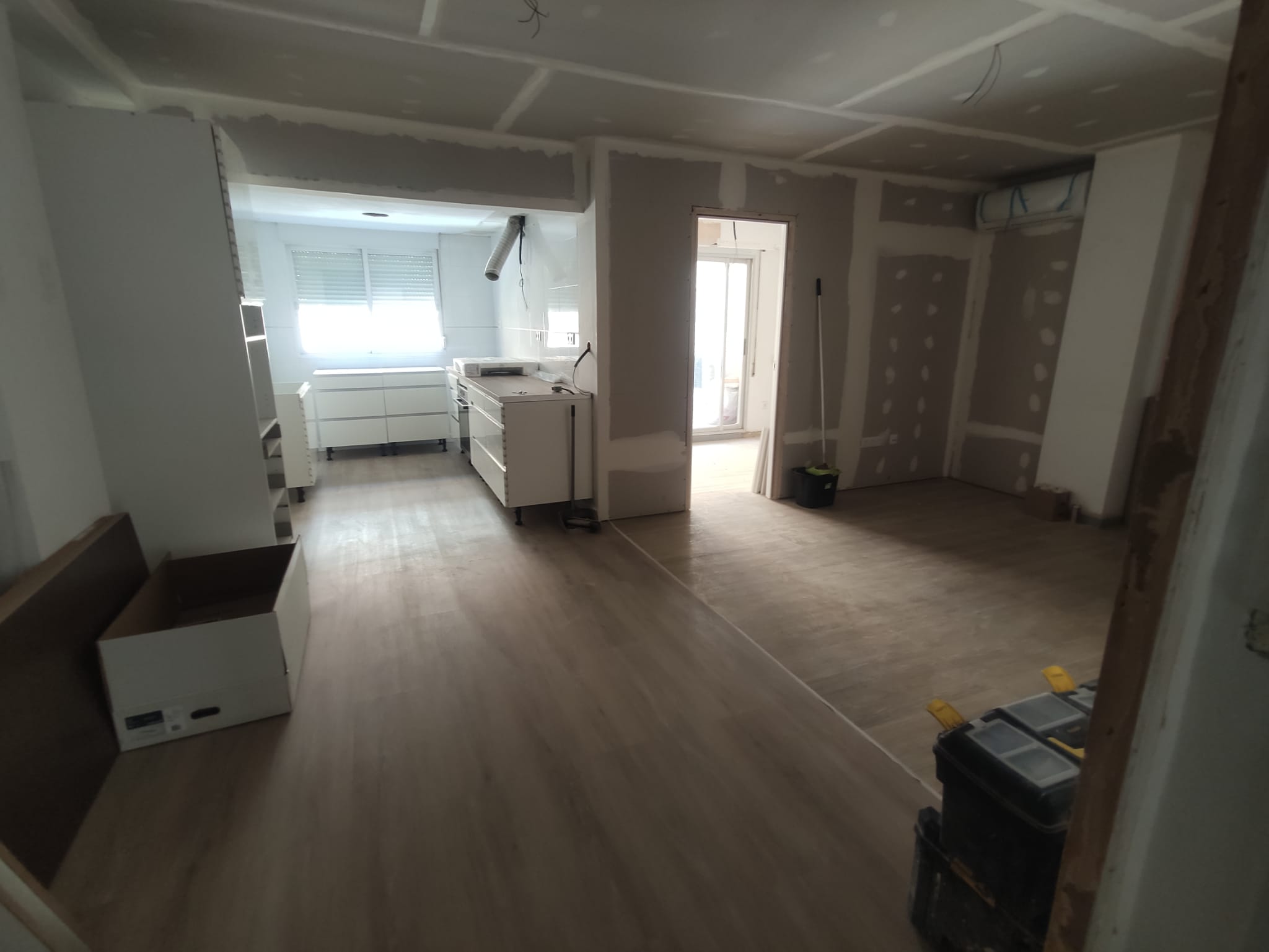

- Se ha puesto el 50% del suelo

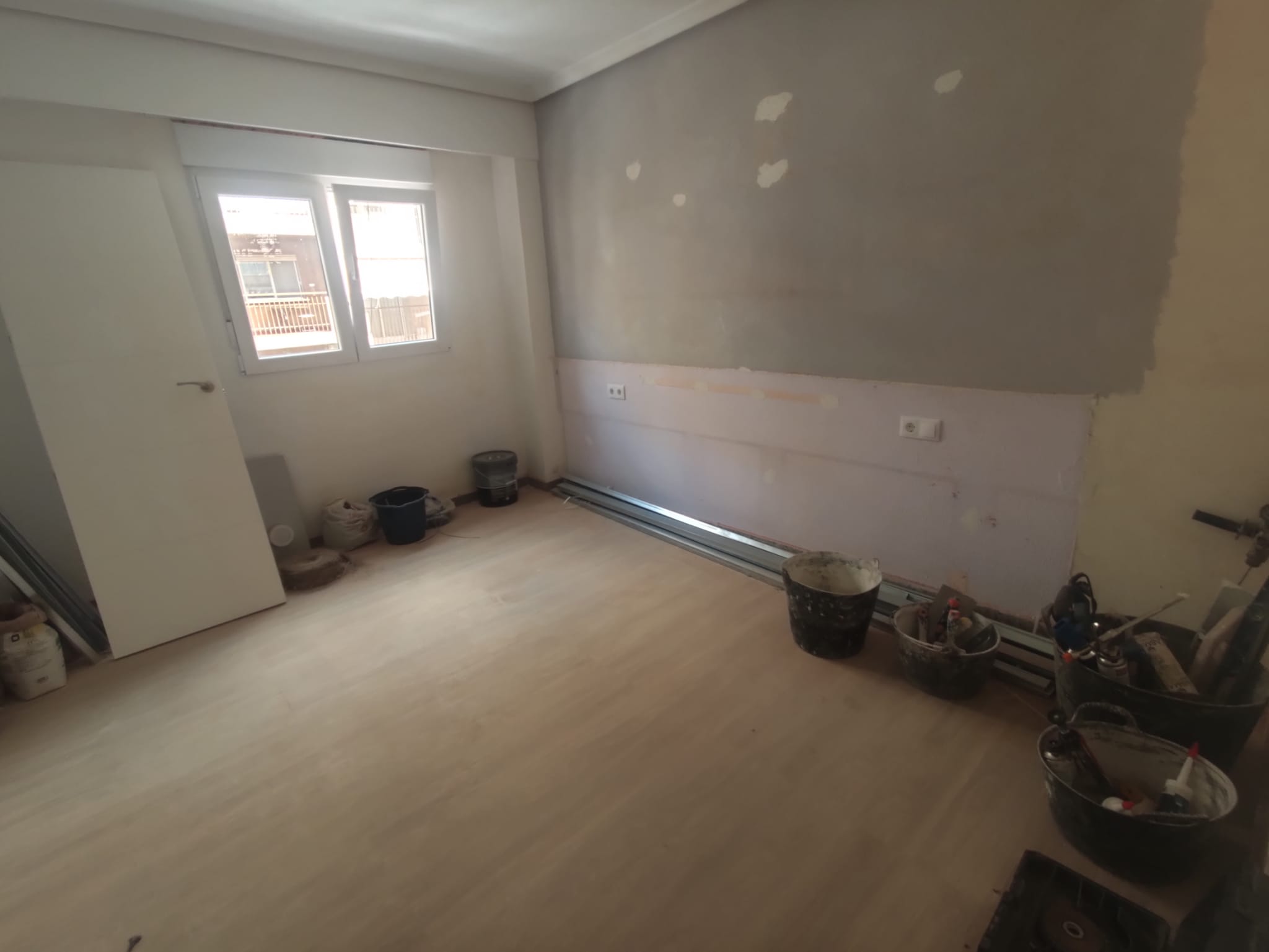

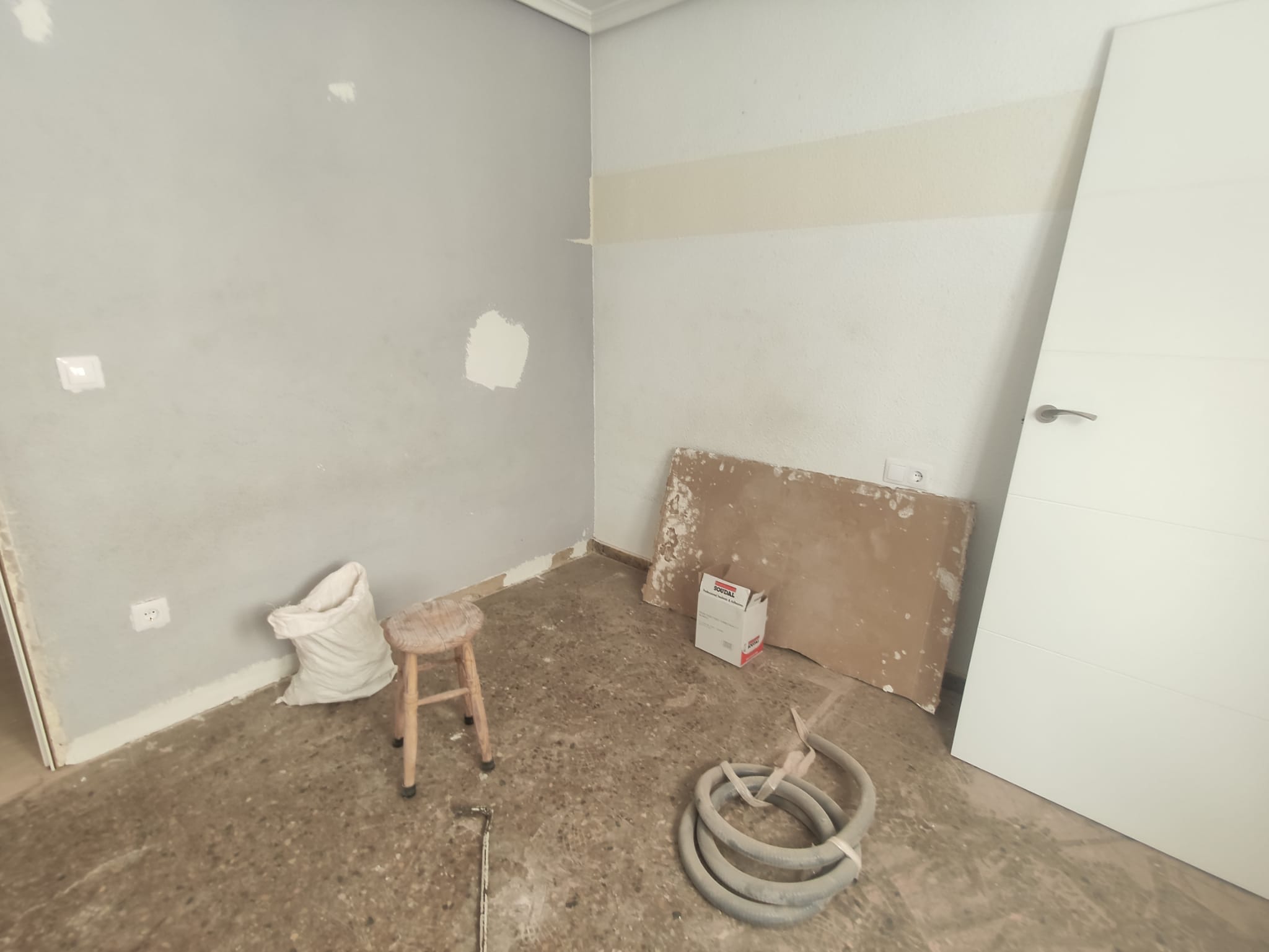

- Se han pintado las habitaciones 1, 2 y 3 con previsión de que el martes día 30 queden completamente terminadas.

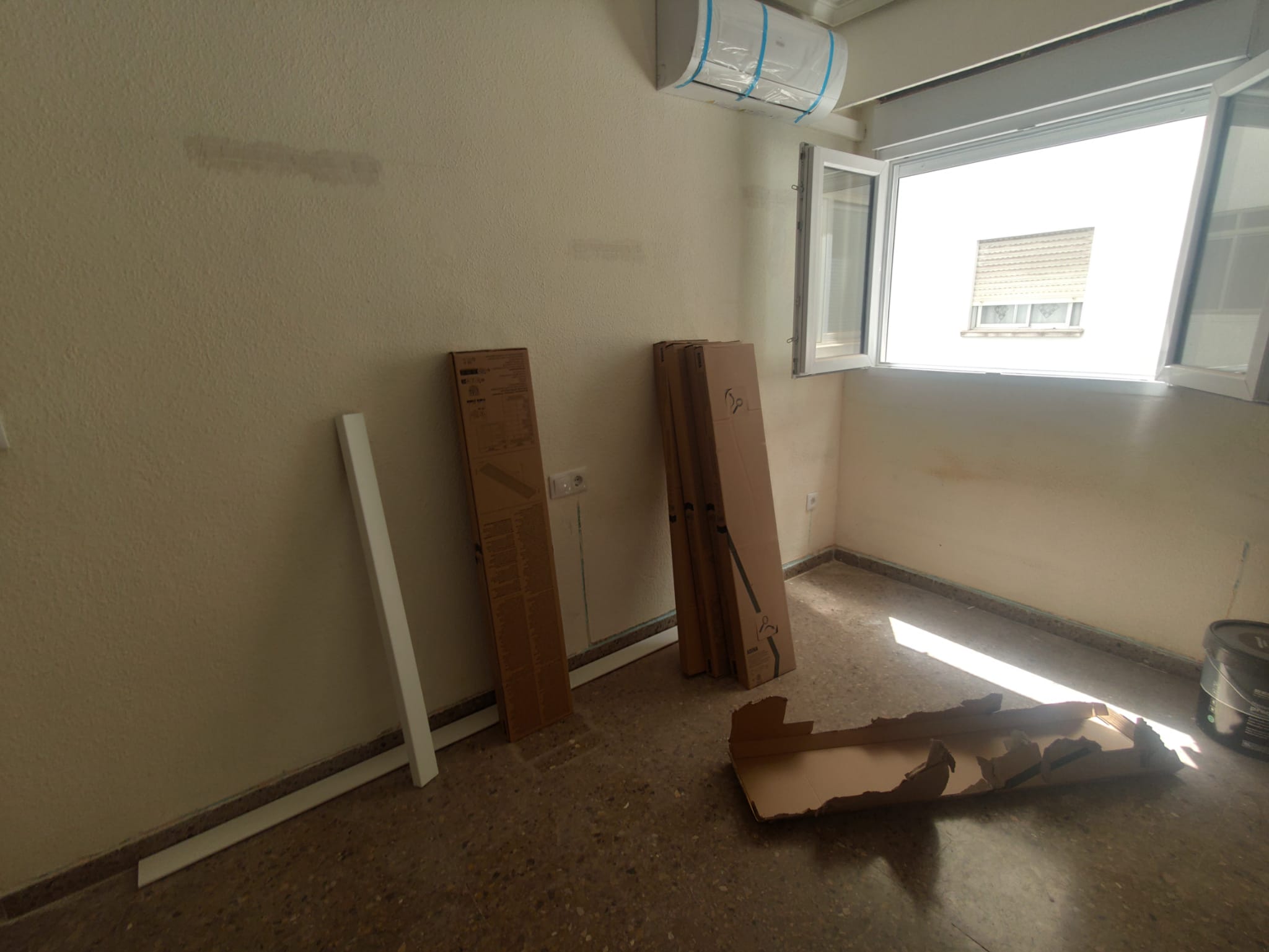

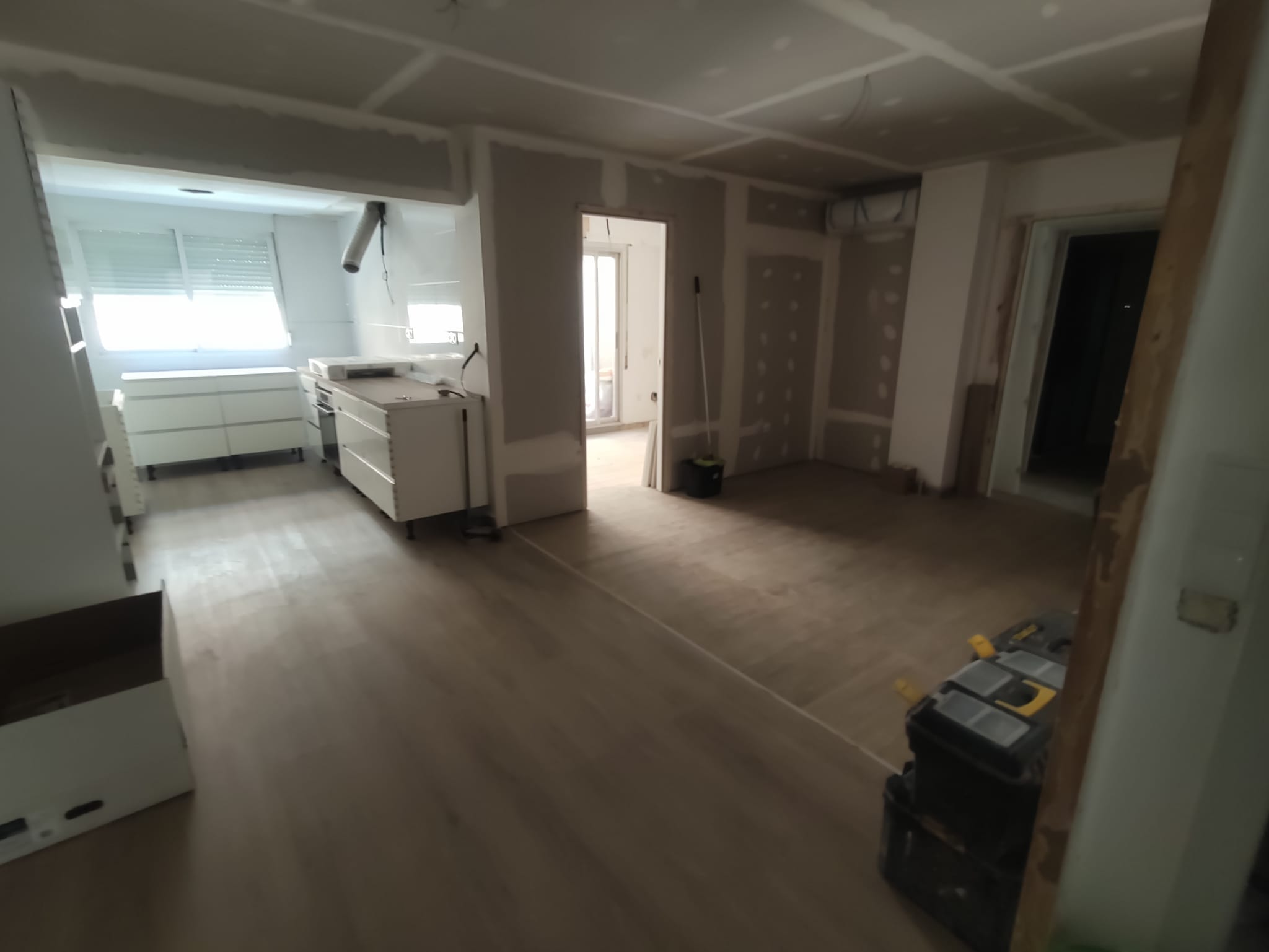

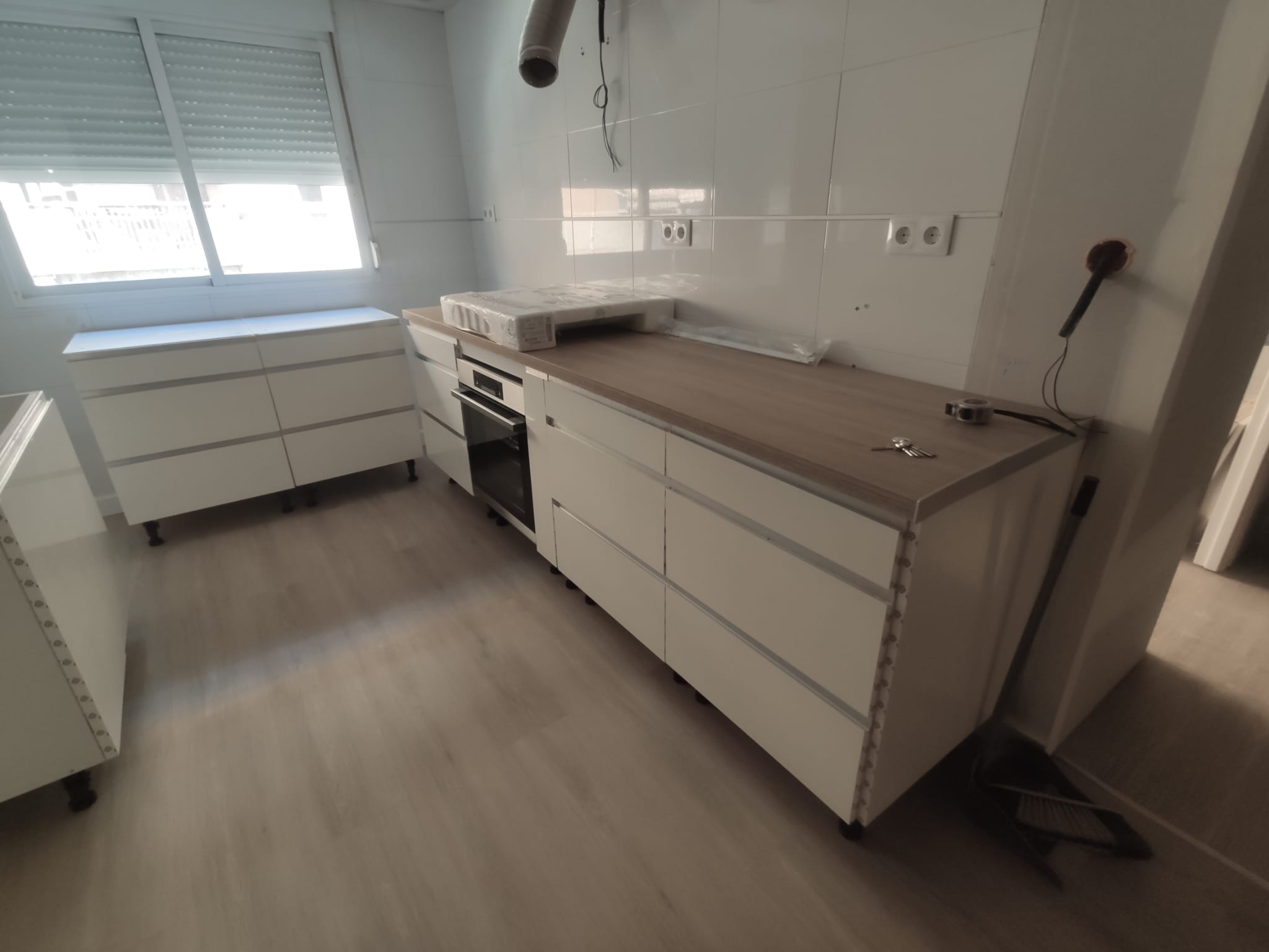

- Se han montado los armarios de la cocina y la hemos presentado.

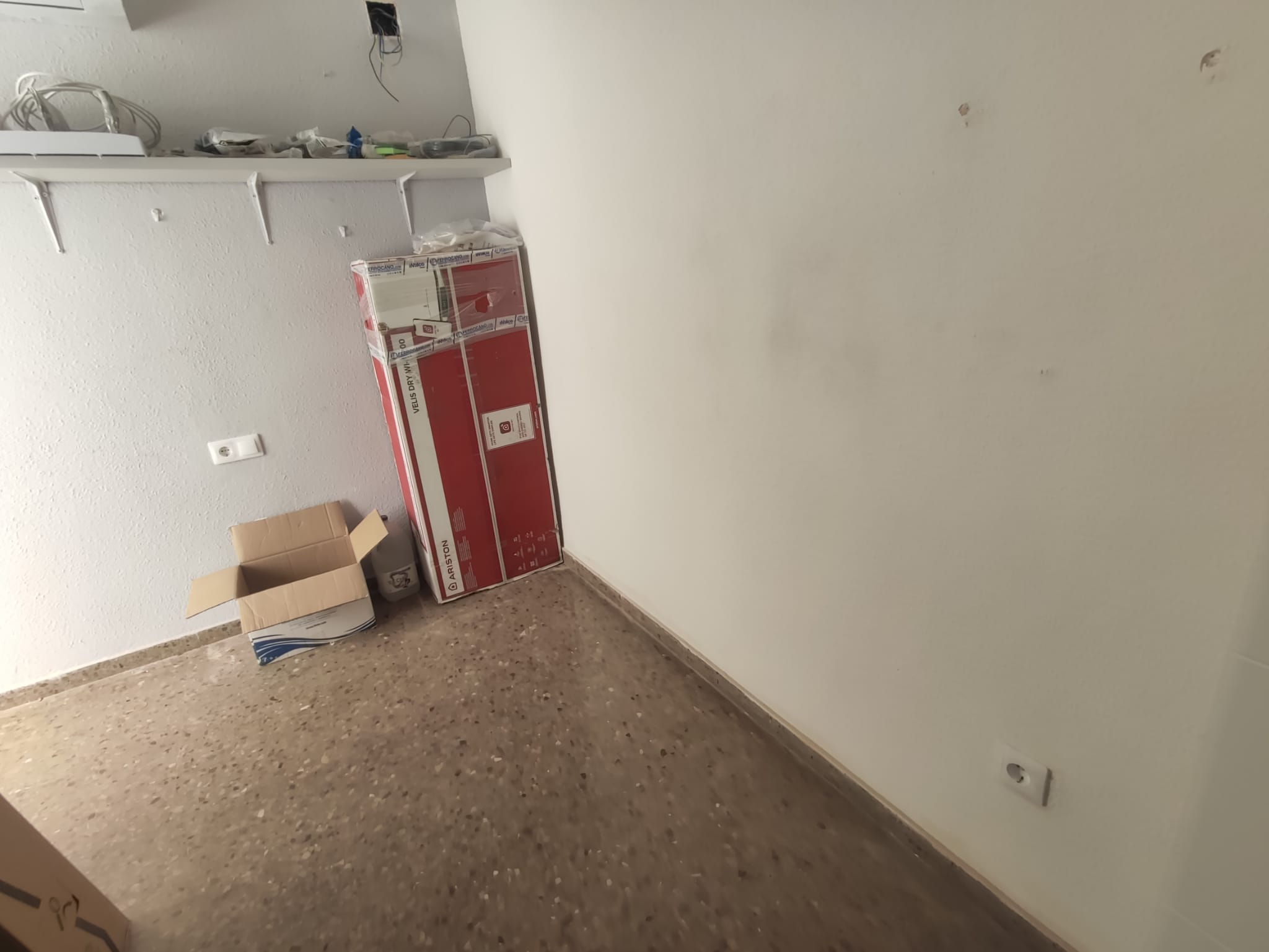

- Se han comprado los electrodomésticos y estamos a la espera de su recepción para poder terminar con la presentación de la cocina y proceder a acabar de montarla.
- Hay previsión de recibir los cerramientos del balcón y de la galería durante la semana 7. Espero que el proveedor no se retrase con esto.
